會通資訊|ArgoERP 提供全方位數位化轉型方案|立即諮詢相關資訊!
關於Argo
企業解決方案
產品架構
ArgoERP
基本管理模組
電子傳簽管理模組
多公司別集團管理系統
進銷存管理系統
財務管理系統
生產管理系統
預算管理系統
專案管理系統
擴充應用
ArgoHR 人力資源管理系統
ArgoMES 製造執行系統
ArgoRMA/FAE 保固/報修派遣
ArgoSQM 供應商評鑑暨進料檢驗
ArgoTX 台灣保稅管理系統
ArgoGIB 合同核銷管理系統
ArgoCFV 碳盤查平台
雲端行動
Portal
ArgoQR
App行動應用
分析應用
Portal-II
客戶案例
課程講座
最新資訊
最新消息
電子報文章
Dr.ERP
財務管理
進銷存管理
電子發票
智慧製造
聯絡我們
客服系統
首頁
關於Argo
企業解決⽅案
產品架構
ArgoERP
基本管理模組
電子傳簽管理模組
多公司別集團管理系統
進銷存管理系統
財務管理系統
生產管理系統
預算管理系統
專案管理系統
擴充應用
ArgoHR 人力資源管理系統
ArgoMES 製造執行系統
ArgoRMA/FAE 保固/報修派遣
ArgoSQM 供應商評鑑暨進料檢驗
ArgoTX 台灣保稅管理系統
ArgoGIB 合同核銷管理系統
ArgoCFV 碳盤查平台
雲端行動
Portal
ArgoQR
App行動應用
分析應用
Portal-II
客戶案例
課程講座
最新資訊
聯絡我們
客服系統
聯絡我們
服務專線
電話 02-2521-2589
留言諮詢
TOP
TOP
首頁
最新資訊
工程專案之費用分攤
Apr. 1 2021
工程專案之費用分攤
作者:Pamela
在成本結算上工程合約只要可以合理估計收入及成本,即可採用完工比例法計算工程損益。工程之收入認列比較簡單,依工程合約進度開立發票。但工程成本、工程費用如何收集,如何認定該成本或費用就是歸屬這工程專案。如工程部門的主管,他每月要管好幾個大大小小的工程專案;採購部同仁除了要採購工程所需設備或材料外,還要負責監督各下包廠商之進度;他們的薪資要怎麼合理的分攤至各專案上。我們用下列情節,說明怎麼使用報工方式分攤各工程專案之費用。

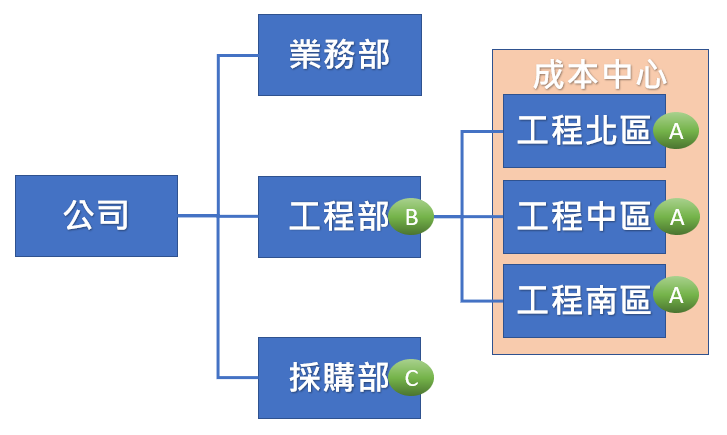

工程公司組織圖(如上圖),
1.業務部同仁承接工程案回來後,會依評估之規劃:
a.編專案代號:填入預估收入及預估成本。
b.建銷售訂單,給專案代號,將來依合約進度開立工程進度款。
c.依工程合約內容,填請購單,給專案代號,購買所需設備或材料。
d.依專案代號報銷業務相關費用。
2.採購部會依業務部登打之請購單內容做採買或發包工程
a.跟催設備或材料進場及品質要求。
b.若有下包工程,可依該工程再建立子專案代號。
c.監督各項下包工程(子專案代號)之發包狀況及進度。
d.依各項專案代號或子專案代號做報工記錄。
e.依各項專案代號採買驗收請款或下包工程驗收請款。
3.工程部會依案場需求施做
a.設定成本中心:給適合之施做單位負責。如圖示:分為工程[北區]、[中區]、[南區]。
b.依專案代號領設備或材料到案場,安裝測試。
c.工程人員依專案代號做報工記錄。
d.依專案代號做各工程相關費用請款。
每月月底時,公司財務會統計各專案代號之相關申請單據(如:下包工程之驗收請款單、設備或材料之領料單、報工記錄表、工程相關費用之請款單、工程相關人員之薪資表),確認各專案代號每月實際發生之成本費用,或應分攤之成本費用。
直接歸屬專案代號之費用:
1.依專案代號申請之相關費用,如:工務所租金支出;工務所水費、電費;…等等。
借:工程-費用 專案代號xx1 $$
貸:應付費用 $$
2.依專案代號領設備或材料到案場,安裝測試。
借:工程-用料 專案代號xx1 $$
貸:存貨 $$
3.依專案代號之下包工程驗收請款。
借:工程-費用 專案代號xx1 $$
貸:應付帳款 $$
間接歸屬專案代號之費用:
1.For工程部北區、中區、南區之工程人員薪資表:依工程人員之實際薪資與當月報工資料,分攤算出該員對各專案代號的薪資費用。(如組織圖綠A)
借:工程-薪資 專案代號xx1 $$
借:工程-薪資 專案代號xx2 $$
借:工程-薪資 專案代號xx3 $$
貸:薪資 $$
2.For採購人員監督各下包工程之費用:依採購人員之實際薪資與當月報工資料,分攤算出該員對各專案代號的薪資費用。(如組織圖綠C)
借:工程-薪資 專案代號xx1 $$
借:工程-薪資 專案代號xx2 $$
借:工程-薪資 專案代號xx3 $$
貸:薪資 $$
3.For工程部管理人員薪資表:依工程管理人員之實際薪資,與自設比例先分攤到成本中心,再依當月各專案之總工時比,分攤到各專案代號。(如組織圖綠B)
借:工程-薪資 專案代號xx1 $$
借:工程-薪資 專案代號xx2 $$
借:工程-薪資 專案代號xx3 $$
貸:薪資 $$
4.若公司還有相關費用也要攤到各專案內,可自設比例先分攤到各成本中心,再依當月各專案之總工時比,分攤到各專案代號。(可同組織圖綠B或C)
借:工程-費用 專案代號xx1 $$
借:工程-費用 專案代號xx2 $$
借:工程-費用 專案代號xx3 $$
貸:一般費用 $$
當遇到無法明確使用專案代號直接歸屬費用時,可使用上述之報工方式來分攤與工程有關之費用,透過工時方式分攤,可明確知道各專案代號已施做多少人工小時,發生哪些實際費用。案子投入後,可用預計結案日及開工日期及投入人力,估算出總預估工時,再用現已發生之總工時比較,可評估目前專案進度與預期進度是否一致;或用已發生成本費用與預估成本比較,了解目前的成本進度。這些資訊都是有利於管理者在做決策分析使用。
